Заливка бетона — это не один момент, когда жидкую смесь выливают в опалубку. Качество готовой конструкции формируется на нескольких последовательных этапах: основание и арматура должны быть подготовлены, смесь — соответствовать проекту, укладка должна идти без случайных перерывов, а воздух из бетона необходимо удалить предусмотренным способом уплотнения.
Не менее важен следующий этап. После заливки бетон ещё не является конструкцией с проектной прочностью: цемент продолжает гидратацию, а поверхность необходимо защищать от преждевременного высыхания, осадков и неблагоприятной температуры.
Для фундамента, перекрытия, стены или другой несущей железобетонной конструкции характеристики бетона, схема армирования, расположение рабочих швов и момент нагружения определяются проектом. Общая технология помогает понять процесс, но не заменяет расчёт конкретного элемента.

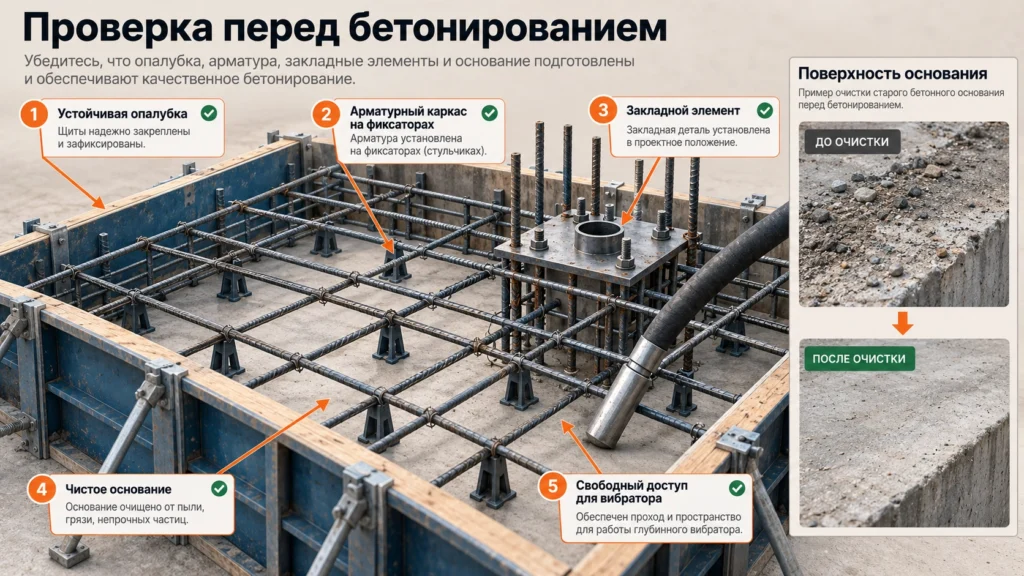

Что нужно проверить до подачи бетона
Основную часть проблем проще устранить до приезда автобетоносмесителя. Когда смесь уже подаётся в конструкцию, исправлять смещённую арматуру, слабую опалубку или забытый ввод значительно сложнее.
Перед бетонированием проверяют:
- размеры и геометрию опалубки;
- устойчивость её щитов и поддерживающих элементов;
- соответствие арматуры рабочим чертежам;
- положение защитного слоя;
- закладные детали и инженерные проходки;
- чистоту основания и внутреннего пространства опалубки;
- возможность нормальной подачи смеси ко всем участкам;
- доступ для оборудования, которым бетон будут уплотнять;
- заранее определённое место допустимого рабочего шва на случай технологического перерыва.
СП 70.13330.2012 требует до бетонирования принимать элементы, которые затем окажутся скрытыми, включая подготовленное основание, арматуру и закладные изделия, а также проверять правильность установки опалубки. Действующая редакция СП учитывает в том числе Изменение № 8, основная часть которого вступила в силу 4 июля 2026 года.

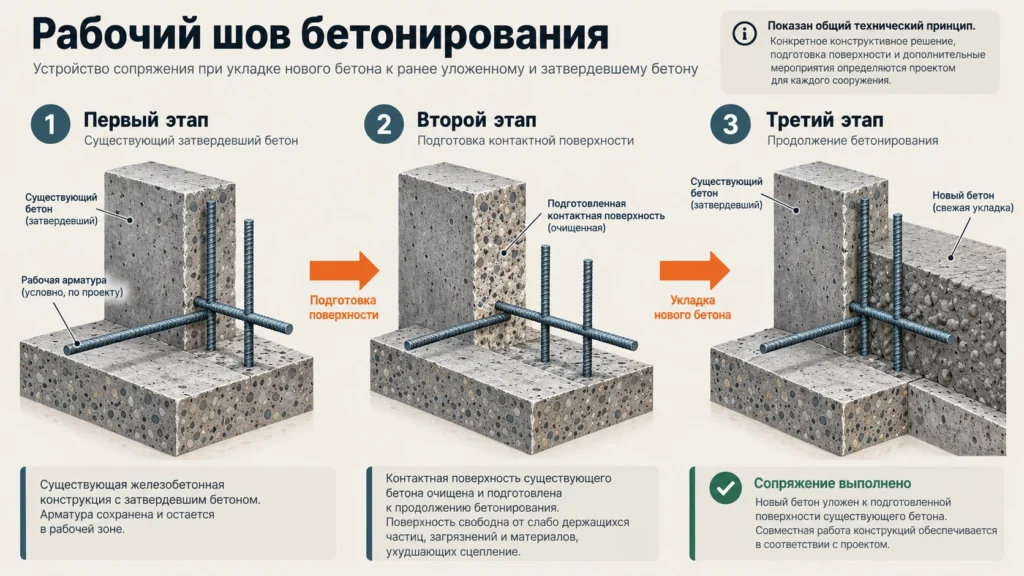

Если бетон укладывают на старый бетон
Ситуацию, которую часто ищут как «заливка бетона под бетон» или «бетон по старому бетону», нужно рассматривать как устройство контакта между новым и ранее затвердевшим материалом.
Просто очистить старую поверхность веником и налить сверху свежую смесь недостаточно. По СП 70 поверхность бетонного основания подготавливают для получения плотного сцепления: удаляют цементную плёнку и участки нарушенной структуры, очищают поверхность от мусора и пыли. Способ подготовки зависит от состояния и прочности существующего бетона.
В несущей конструкции контакт старого и нового бетона может быть рабочим швом. Его расположение и подготовка должны соответствовать проекту, поскольку через эту границу конструкции необходимо передавать расчётные усилия.

Как принять бетонную смесь на объекте
Если заказывается товарный бетон, на площадке важно проверить не только количество машин. ГОСТ 7473-2010 предусматривает документ о качестве партии, где среди прочего указываются вид смеси, её условное обозначение, объём, время отгрузки и показатели удобоукладываемости.
Удобоукладываемость характеризует способность смеси укладываться и уплотняться принятой технологией. Для подвижных смесей одним из контрольных показателей служит осадка конуса, метод определения которой установлен ГОСТ 10181-2014.
Слишком жёсткая смесь может плохо заполнять густоармированный участок, а слишком подвижная смесь не становится автоматически «лучше». Требуемые свойства назначаются для конкретной конструкции и способа укладки.
Почему нельзя просто добавить воды
Одна из самых распространённых ошибок на частной стройке — попросить водителя добавить воду в автобетоносмеситель, если бетон кажется слишком густым.
ГОСТ 7473-2010 прямо запрещает в процессе транспортирования добавлять в смесь дополнительное количество воды, цемента, заполнителей или добавок. Восстанавливать удобоукладываемость допускается раствором пластифицирующей добавки только в предусмотренном технологией порядке под контролем качества.
Произвольное добавление воды меняет исходный состав смеси. В результате фактические свойства полученного бетона уже нельзя считать теми же, которые были заложены производителем.
Как правильно вести заливку бетона
До начала работ должен быть понятен весь маршрут смеси: где стоит автобетоносмеситель, каким способом бетон попадёт в конструкцию, как быстро его смогут распределить и где работает вибратор.
Неудачная организация приводит к ситуации, когда первая часть смеси уже начинает менять свои свойства, пока рабочие пытаются вручную переместить следующие порции через всю конструкцию.

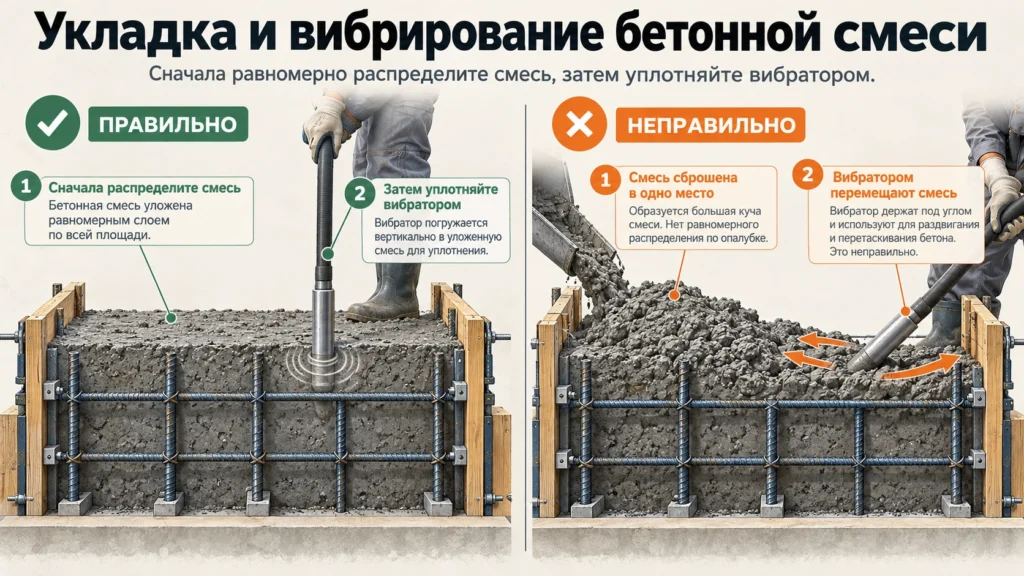

Смесь сначала распределяют, потом вибрируют
СП 70 требует перед уплотнением равномерно распределить каждый укладываемый слой по площади бетонирования. Использовать вибратор как инструмент для перемещения бетонной смеси по опалубке запрещается.
То есть глубинный вибратор не должен «расталкивать» большую кучу бетона на несколько метров. Его задача — уплотнить уже размещённую смесь.
Следующий слой укладывают без случайного разрыва
Следующий слой допускается укладывать до начала схватывания предыдущего. Допустимая длительность перерыва без образования рабочего шва определяется технологией производства работ, а не бытовым правилом вроде «можно продолжить через пару часов».
Если предусмотренный интервал превышен, границу рассматривают уже как рабочий шов и подготавливают соответствующим образом.
Высоту подачи тоже контролируют
Большая высота свободного падения может способствовать расслоению смеси и нарушать её однородность. Действующая редакция СП 70 устанавливает предельные значения для разных типов конструкций, если другие требования не определены технологическим регламентом или ППР. Например, в изменённой таблице отдельно различаются перекрытия, стены, колонны и густоармированные конструкции.
Поэтому длинный сброс бетонной смеси сверху в узкую высокую опалубку нельзя считать универсально допустимым способом.
Зачем бетону вибрирование
В свежей смеси после подачи остаётся воздух. Кроме того, бетон должен заполнить пространство вокруг арматуры, углы и другие участки формы.
Глубинный вибратор создаёт колебания, при которых смесь временно становится более подвижной, уплотняется и лучше заполняет доступный объём.
Но больше вибрации не означает лучше. Слишком короткая обработка оставляет раковины и пустоты, а чрезмерная при неподходящей смеси может способствовать её расслоению.
Толщина укладываемого слоя должна соответствовать используемому способу уплотнения. СП 70, например, связывает её с рабочей частью глубинного вибратора, а при применении виброреек, вибробрусьев и площадочных вибраторов ограничивает толщину уплотняемого слоя 25 см.
При работе глубинным вибратором ориентируются на технологию конкретной конструкции: рабочая часть должна прорабатывать весь необходимый слой, а точки обработки располагаться так, чтобы не оставлять необработанных зон.

Что делать, если бетонирование пришлось остановить
При монолитных работах желательно организовать подачу так, чтобы предусмотренный объём был уложен в запланированной последовательности. Но полностью исключить остановки невозможно: задерживается машина, выходит из строя насос или возникают другие обстоятельства.
Главная ошибка — на следующий день просто вылить свежий бетон поверх затвердевшей поверхности и считать конструкцию условно бесшовной.
СП 70 устанавливает требования к рабочим швам и допускает возобновление бетонирования по ранее уложенному бетону после достижения им прочности не менее 1,5 МПа. Для разных типов конструкций допустимые места рабочих швов отличаются и согласуются с конструктивным решением.
Перед продолжением работ поверхность старого бетона подготавливают. В зависимости от конструкции могут потребоваться удаление цементной плёнки, очистка и другие предусмотренные проектом операции.
Поэтому заранее определить допустимое место остановки значительно безопаснее, чем решать этот вопрос уже после того, как подача смеси неожиданно прекратилась.

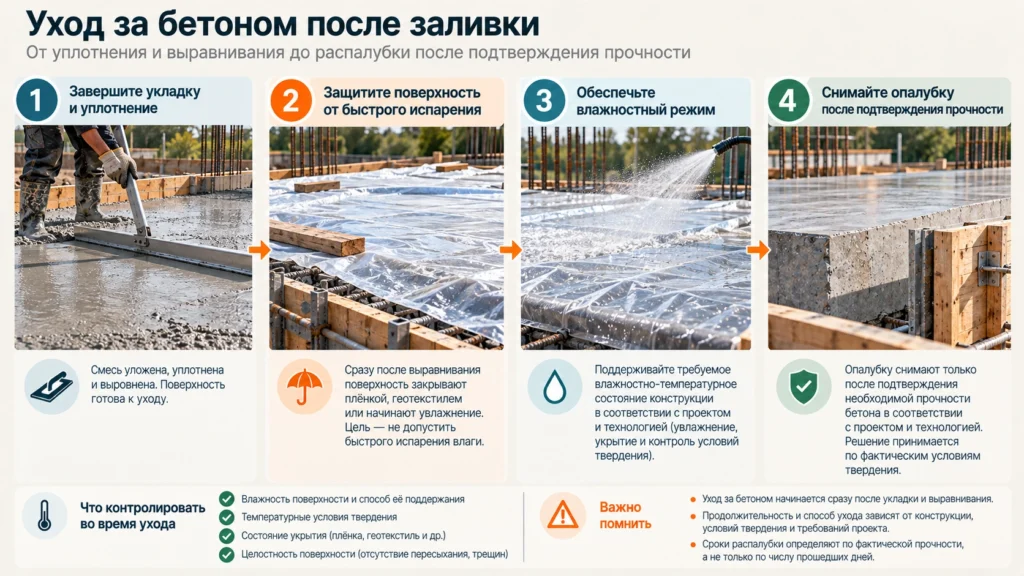

Что делать после заливки бетона
Работа не заканчивается выравниванием верхней поверхности. Первые условия твердения особенно важны, потому что бетон должен сохранить влагу, необходимую для гидратации цемента.
СП 70 требует немедленно после окончания бетонирования защищать открытые поверхности от испарения воды и атмосферных осадков. Защиту сохраняют в течение периода, обеспечивающего достижение бетоном не менее 70% прочности, после чего также поддерживают необходимые температурно-влажностные условия.
Это принципиально отличается от распространённого совета «полить бетон несколько дней». Продолжительность ухода не должна назначаться одной цифрой для любого бетона и любой погоды.
На набор прочности влияют:
- состав и класс бетона;
- применённый цемент;
- температура смеси и воздуха;
- размеры и массивность конструкции;
- влажность среды;
- наличие прогрева или утепления;
- специальные добавки;
- требуемая прочность к моменту распалубки и нагружения.
Как защитить поверхность от высыхания
В начальный период применяют укрытие, препятствующее быстрой потере воды. СП допускает использование плёнкообразующих покрытий, а после достижения бетоном установленной прочности описывает способы поддержания поверхности во влажном состоянии.
Для небольшой частной конструкции на практике важно прежде всего не оставлять свежую открытую поверхность под палящим солнцем и сухим ветром.
При этом постоянный поток воды сразу по ещё не сформировавшейся поверхности также не является универсальным способом ухода: ранняя защита должна сохранять влагу, не повреждая верхний слой.
Когда можно снимать опалубку
Единого срока вроде «через три дня» для всех конструкций нет.
СП 70 требует устанавливать порядок и сроки распалубки в технологическом регламенте и ППР. Решение зависит от достигнутой прочности бетона, типа конструкции, пролёта и того, какие нагрузки появятся после снятия поддерживающих элементов.
Особенно опасно путать снятие бокового щита, который уже почти не несёт нагрузку, со снятием стоек из-под монолитного перекрытия.

Можно ли заливать бетон в жару или холод
Можно, но технология меняется.
СП 70 отдельно регулирует работы при температуре воздуха выше 25 °C. При жаре особенно важно ограничивать нагрев бетонной смеси и потерю влаги с поверхности. Для конструкций с модулем поверхности более 3 температура смеси при бетонировании не должна превышать 30 °C, для массивных конструкций с модулем поверхности менее 3 — 25 °C.
В холодных условиях задача противоположная: не дать бетону замёрзнуть до формирования необходимой структуры.
Специальные меры требуются, когда среднесуточная температура наружного воздуха ниже 5 °C и минимальная суточная температура опускается ниже 0 °C. Технология может предусматривать утепление, способ термоса, противоморозные добавки, прогрев или их комбинацию; необходимый режим определяется ППР.
Просто добавить больше противоморозной добавки «по погоде» нельзя: тип и дозировка должны соответствовать составу бетона и предусмотренной технологии.
Что означает заливка куба бетона
Один куб бетона — это один кубический метр бетонной смеси, то есть объём 1 м³.
Для прямоугольного участка геометрический объём рассчитывают как:
длина × ширина × высота.
Например, конструкция размером 5 × 2 × 0,1 м геометрически имеет объём:
5 × 2 × 0,1 = 1 м³.
Но заказывать товарный бетон только по абстрактной фразе «нужен один куб» недостаточно. Сначала считают фактический объём конструкции по проектной геометрии. Для сложной формы объём разбивают на отдельные простые участки и суммируют.
Технологический запас, если он нужен, определяется условиями конкретной работы. Универсально прибавлять 5, 10 или 15% без понимания причин неправильно: перерасход может быть связан с неточной геометрией земляной формы, потерями при подаче или другими условиями, которых в конкретной конструкции может не быть.
Кроме количества нужно заранее понимать производительность. Если требуется уложить несколько кубометров монолита без рабочего шва, ручное приготовление маленькими замесами может просто не обеспечить необходимый темп.
ГОСТ 7473 также требует согласовывать с производителем дату, время и ритм поставки товарной смеси. Это важно при последовательном прибытии нескольких автобетоносмесителей.
Заливка бетона своими руками: где проходит разумная граница
Самостоятельно можно выполнять небольшие и конструктивно понятные бетонные работы, если они не требуют изменения несущего проекта.
Чем ответственнее конструкция, тем меньше решений допустимо принимать непосредственно «по месту». У монолитного фундамента, стены или перекрытия должны быть рассчитаны геометрия, класс бетона, арматура, защитный слой, рабочие швы и условия нагружения.
Опасная ситуация возникает, когда технология фактически проектируется во время заливки: рабочие видят, что бетон плохо проходит между стержнями, и начинают добавлять воду; смеси не хватает — и произвольный шов оставляют там, где закончилась машина; арматура мешает рукаву — и её отгибают.
Все эти решения меняют конструкцию уже после расчёта.
Если после набора прочности в монолите требуется сделать проём или изменить геометрию, алмазная резка бетона также должна выполняться только после проверки того, что новое отверстие не нарушит несущую схему или расположенную внутри арматуру.
Ошибки, которые особенно часто портят результат
Первая — заливать в неподготовленную опалубку. Оставшийся внутри мусор, вода, снег или незакреплённые детали после начала подачи смеси становятся скрытыми дефектами.
Вторая — добавлять воду ради удобства укладки. ГОСТ 7473 такого произвольного изменения товарной смеси не допускает.
Третья — растаскивать бетон глубинным вибратором. Он предназначен для уплотнения смеси после распределения, а не для её транспортирования вдоль опалубки.
Четвёртая — оставить случайный холодный шов после незапланированного перерыва и затем продолжить работу без подготовки поверхности.
Пятая — закончить уход сразу после того, как бетон перестал выглядеть жидким. Твердение продолжается значительно дольше визуального схватывания поверхности.
Шестая — нагружать конструкцию по календарю. Фраза «бетону уже неделя» сама по себе не говорит, какую прочность он фактически набрал при конкретных температурных условиях.
Седьмая — считать, что бетон всегда достигает требуемых характеристик просто через 28 суток независимо от ухода. Возраст испытания и реальный режим твердения — разные вещи. Если поверхность пересушена, смесь была изменена водой или бетон замерзал без предусмотренной защиты, календарный срок не исправляет нарушение технологии.
Как выполнить заливку бетона
Проверьте проект и объём
Определите геометрию конструкции, требуемый бетон, последовательность подачи и допустимые рабочие швы до заказа смеси.
Примите скрытые элементы
До бетонирования проверьте основание, арматуру, закладные детали, проходки и устойчивость опалубки.
Проверьте бетонную смесь
Сверьте документы поставки, характеристики смеси и время отгрузки с заказом, не изменяя состав произвольным добавлением воды.
Равномерно распределите смесь
Подавайте бетон в предусмотренной последовательности и распределяйте его по конструкции до начала уплотнения.
Уплотните бетон
Используйте подходящее вибрационное оборудование по технологии конструкции, не перемещая смесь вибратором вдоль опалубки.
Контролируйте перерывы
Укладывайте соседние слои в предусмотренном технологией темпе, а при вынужденной остановке оформляйте границу как рабочий шов.
Защитите поверхность
Сразу после окончания бетонирования исключите быстрое испарение воды и попадание осадков на открытую поверхность.
Дождитесь нужной прочности
Распалубливайте и нагружайте конструкцию не по универсальному числу дней, а после достижения требуемой для соответствующего этапа прочности.
Что проверить после заливки и до следующего этапа
01Нужно ли поливать бетон сразу после заливки?
Сразу после окончания бетонирования поверхность прежде всего защищают от потери влаги и осадков. Дальнейший способ влажностного ухода зависит от стадии твердения и принятой технологии; СП 70 требует начинать уход сразу после укладки.
02Можно ли на следующий день продолжить заливку сверху?
Если предыдущий бетон уже затвердел, границу нельзя считать продолжением непрерывной свежей укладки. Она становится рабочим контактом, который располагают и подготавливают по проектной технологии. СП 70 разрешает возобновление бетонирования по рабочему шву после достижения ранее уложенным бетоном прочности не менее 1,5 МПа.
03Через сколько дней можно снимать опалубку?
Единого числа для всех конструкций нет. Срок зависит от достигнутой прочности, конструкции и назначения опалубки; порядок распалубки устанавливается технологией выполнения работ.
04Можно ли залить новый бетон поверх старой плиты?
Можно, если такое решение предусмотрено конструкцией и правильно подготовлен контакт. Существующую поверхность очищают и обрабатывают в соответствии с требованиями к бетонному основанию; для несущего элемента также проверяют передачу усилий через границу старого и нового бетона.
05Как понять, что привезли бетон нужной подвижности?
Показатель сверяют с документом о качестве и при необходимости проверяют установленным методом. Для подвижных бетонных смесей ГОСТ 10181-2014 предусматривает определение осадки конуса.
